交通大会战工作简报
第一期
目 录
★ “大会”看交通
★ 工作动态
● 市政府召开政府常务会,专题研究全市交通路网大提质大建设工作
● 市交通运输局雷厉风行,迅速部署全市交通路网大提质大建设工作
★ 项目进展
★“大会”看交通
新年悄然来临,“春潮”已然涌动,全市交通建设大会战的号角已经吹响。在刚刚结束的市委经济工作会议、市第八届人大第一次会议,市委、市政府对全市交通发展寄予了深切厚望。

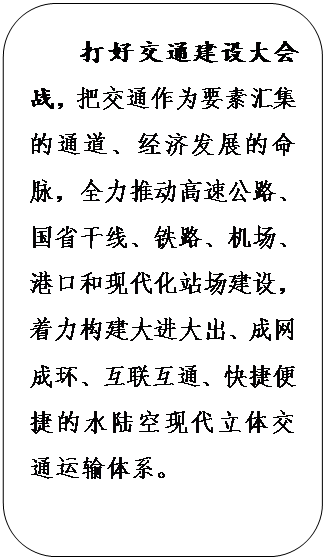

●2017年1月3日,在市委七届二次全体(扩大)会议暨市委经济工作会议上,市委书记胡忠雄强调:

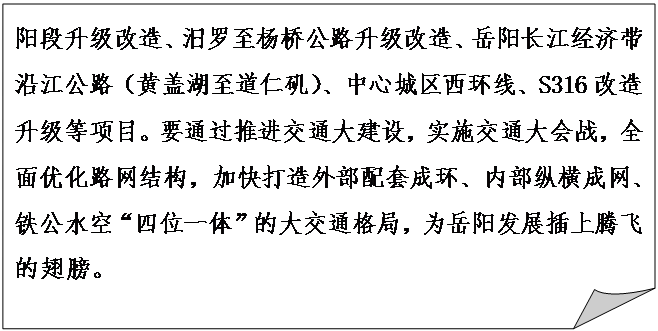

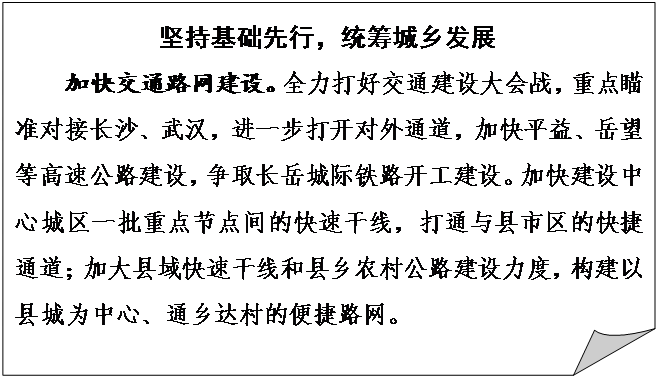

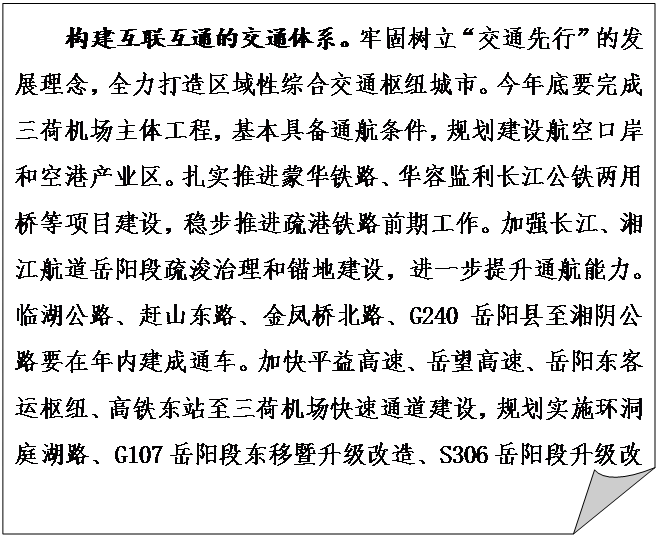

●2017年1月6日,在市第八届人民代表大会第一次会议上,市长刘和生强调:
★工作动态
●市政府召开政府常务会,专题研究全市交通路网大提质大建设工作
2016年12月27日,市委副书记、市长刘和生主持召开市政府第63次常务会议,专题听取了全市交通路网大提质大建设情况汇报。会议强调要下决心推进交通路网大提质大建设,明确了G107岳阳段东移暨升级改造、S306岳阳段升级改造、汨罗至杨桥公路升级改造、岳阳长江经济带沿江公路(黄盖湖至道仁矶)等4个项目的建设规划、建设模式、建设时限和财政支持,并成立了项目建设领导小组。同时,对临湖公路岳阳楼区段和经开区段、赶山东路、G240岳阳县城至湘阴段、岳阳东客运枢纽站以及奇康路等项目进行了研究。
●市交通运输局雷厉风行,迅速部署全市交通路网大提质大建设工作
2017年1月9日,市第八届人大第一次会议刚胜利闭幕,市交通运输局党组书记、局长刘海波就召开会议,传达市委经济工作会议、市人大会议精神,研究部署全市交通路网大提质大建设工作。
一是强化领导高位推动。成立了市交通运输局交通大提质大建设大发展指挥部,负责全市“十三五”重大交通建设项目的协调、服务、督查及前期工作。局长任指挥长,下设“一办四组”,即办公室、重点工程前期工作组、G240改造协调督查组、临湖公路建设协调督查组、岳阳东和岳阳南客运枢纽建设协调督查组,由相关局领导牵头负责,统筹协调,加快推进。
二是明确目标压实责任。规划建设经济发展路、进出通道路、环城快速路、生态旅游路等“四类路”,构筑市域快速、发达的高等级干线公路网络。确保临湖公路(含长康路、皇姑塘立交桥和赶山东路)、G240岳阳县城至湘阴公路、杭瑞高速洞庭湖大桥2017年建成通车,岳阳东客运枢纽、平益高速完成前期工作并开工建设,G107岳阳段东移暨升级改造、S306岳阳段升级改造、汨罗至杨桥公路升级改造、岳阳长江经济带沿江公路(黄盖湖至道仁矶)等项目2017年内完成前期工作。
三是细化方案强化保障。各工作组根据目标任务,制定实施方案,量化工作任务,倒排任务工期,明确时间表、路线图,采取“突破常规定式,优化并行程序,特事特办推进”的超常规办法,一个一个项目统筹谋划,一个一个环节全力推进。同时,加强调度和考评,强化指导和服务,保质量安全,促建设进度,加速加力项目建设。
★项目进展
●临湖公路:G107拓宽(26m路幅)楼区段已完成2层沥青路面铺设和相关标示标牌、波形护栏等安全设施安装,1月20日开放交通。皇姑塘立交桥路基土石方完成60%,涵洞工程完成61%,排水工程完成15%,桥梁主体工程全部完成;主线桥右幅完成2层沥青路面摊铺和交安工程,已具备通车条件;巴陵东路南半幅已开放通车,已完成中央绿化分隔带路缘石施工。北港大桥路基土石方完成90%,路面底基层完成30%,桥梁主体工程全部完成,人行天桥桩基施工和桥梁绿化、路灯架设完成,2、3号桥双向快车道完成沥青路面铺设,已具备通车条件。长康路段路基土石方完成总工程量的68%,G107城区段春节期间可保障车辆通行。
●赶山东路岳阳楼区段和南湖新区段已于2017年1月5日同步开工建设,目前正在开展路基清表和红线沟开挖施工;经开区段预制梁场已交付使用,施工单位正在开展进场准备工作。
●G240岳阳县城至湘阴段公路:各标段已全面开工,春节前全线路基可拉通,完成建安投资3.98亿元,占投资总额的31.6%;完成征拆投资3.16亿元,占92.7%。
●岳阳东客运枢纽站:已完成项目工可报告评审、立项批复、土规调整方案和用地预审工作,项目设计招标已完成。市政府审议通过了项目PPP实施方案,完成了PPP社会资本招标的资格预审,PPP招标的所有准备工作已完成,预计2月可完成PPP社会资本招标。
●前期项目:G107岳阳段东移暨升级改造、S306岳阳段升级改造、汨罗至杨桥公路升级改造、岳阳长江经济带沿江公路(黄盖湖至道仁矶)等项目正在开展线型优化、工可编制等前期工作。
岳阳市交通运输局交通“大提质大建设大发展”指挥部办公室 编印
