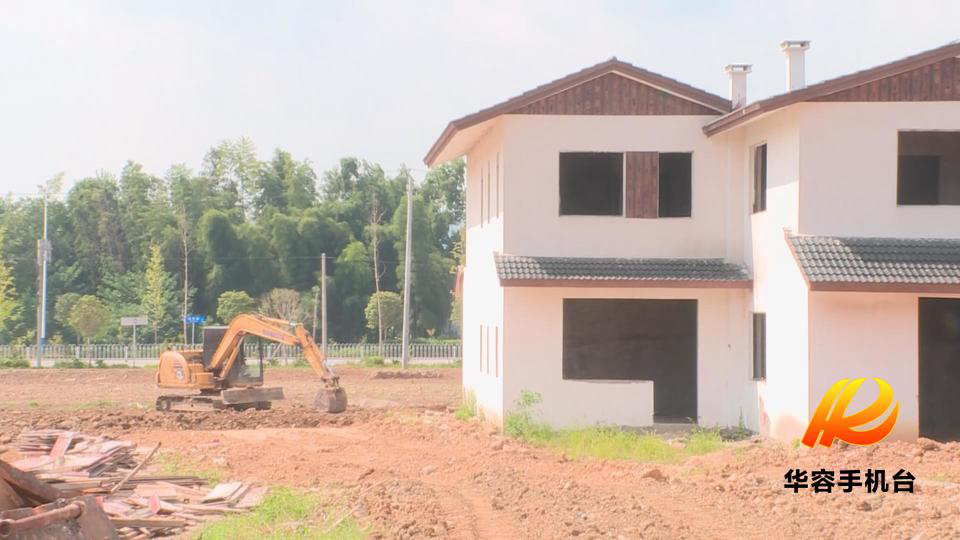

来到东山镇兰家村中铁五局施工点,施工队正在进行挖土装填工作,李挚边走边看并详细听取该项目负责人讲解铁路工程建设进展情况,询问当前施工过程中遇到的困难。目前,该项目已基本完成首批开工段4.19Km,219亩征地和房屋拆迁工作,已完成清表3.9万平方米,路基填筑2万立方米,已完成弃土场11处、拌合站2处、制梁场1处选点及平面位置放样,首批开工段范围线路结构物和软基处理段现场核实排查已完成,各项建设任务正有序推进。
随后,李挚一行驱车至电厂安置区和厂址处调研,一排排安置房有序排列。“老百姓的费用是怎么安排的?”“屋内的空间位置怎么样?”李挚关切的问道。据悉,国华岳阳电厂红线范围计划拆迁房屋67户,征地927.0705亩,涉及关山、长岗庙、砖桥3个村共12个组别。8月15日前完成数据核实、青苗补偿、坟墓迁移,8月20日启动拆迁。9月15日启动拆迁户安置区分房工作。全过程始终贯彻阳光征拆、包干征拆、有奖征拆、依法征拆的原则。
调度会上,电厂负责人对照展板内容从智能科技、生态建厂、投资力度、合作共建方向等内容进行汇报,李挚对现阶段华容能源项目建设情况给予肯定,他强调,能源项目建设是经济发展壮大的重要环节且具有重要意义,要加快推进项目建设,疫情当下,要以重点能源项目建设为有效切入点,争取完成年底任务,要压实细化责任,业主、部门单位要形成合力攻坚,加强调度,缕清问题思路,继续做好项目衔接沟通工作,坚持生态环保建设,打造山水林田湖草的生态电厂,建立高品质、高科技、高颜值的电厂运营模式,让经济内在动力强化恒久。
